Службой проведен мониторинг темпов строительства жилых домов №11, 12, 13 в мкрн. Преображенский г. Красноярска

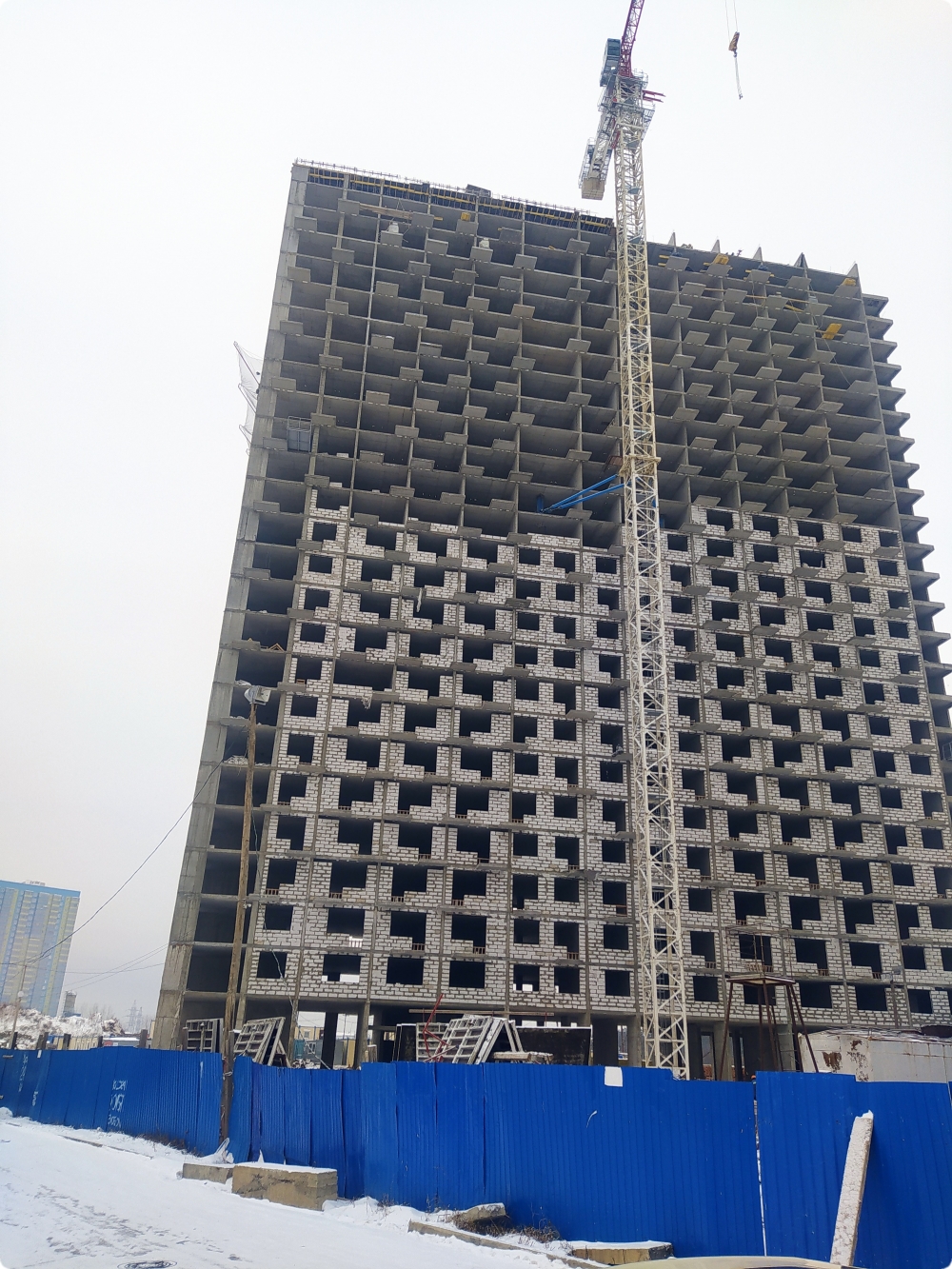

На жилом доме ведутся работы по бетонированию конструкций технического этажа (26-й этаж),
Жилой дом №11 в мкрн. Преображенский (застройщик ООО СЗ «Преображенский 11»)
На жилом доме ведутся работы по бетонированию конструкций технического этажа (26-й этаж), ведутся погрузочно-разгрузочные работы по подъему газобетонных блоков на монтажные горизонты, выполнены работы по возведению наружных ограждающих конструкций стен из газобетонных блоков (1б/с – со 2-го по 13-й этаж, 2б/с – со 2-го по 15-й этаж). Работы ведутся медленными темпами. Согласно предоставленного в Службу (ноябрь 2022) откорректированного графика производства работ, завершение строительства жилого дома перенесено с марта 2023г на сентябрь 2023 г.
Жилой дом №12 в мкрн. Преображенский (застройщик ООО СЗ «Преображенский 12»)
На жилом доме завершены следующие работы: устройство монолитного каркаса здания; устройство наружных сетей теплоснабжения, водоснабжения, канализации; оштукатуривание стен (без перегородок); устройство внутренних перегородок из кирпича. Не завершены работы по монтажу оконных блоков. В настоящее время ведутся работы по: устройству утепления штукатурного фасада, устройству внутренних перегородок из ПГПВ, устройству шпатлевания внутренних стен и перегородок. Работы ведутся медленными темпами. Согласно предоставленного в Службу (ноябрь 2022) откорректированного графика производства работ, завершение строительства жилого дома перенесено с декабря 2022г на август 2023г.
Жилой дом №13 в мкрн. Преображенский (застройщик ООО СЗ «Преображенский 13»)
На жилом доме завершены следующие работы: устройство монолитного каркаса здания; устройство кровли; возведение наружных ограждающих конструкций из газобетонных блоков; устройство оконных блоков; устройство монолитных железобетонных конструкций пристройки; устройство наружных сетей теплоснабжения, водоснабжения, канализации. В настоящее время ведутся работы по: шпатлеванию внутренних стен, монтажу утеплителя и кронштейнов навесного фасада, монтажу оборудования лифтов, устройству ИТП, устройству входных групп (армирование плиты перекрытия), благоустройству территории (отсыпка ПГС, устройство бордюров). Согласно предоставленного в Службу (декабрь 2022) откорректированного графика производства работ, завершение строительства жилого дома перенесено с декабря 2022г. на апрель 2023г.
Последние новости
В Красноярске обсудили запуск производств в технодолине: первые резиденты начнут работу уже в этом году
КРАСНОЯРСКИЙ КРАЙ, /НИА-КРАСНОЯРСК/. Министр экономического развития России Максим Решетников прибыл в Красноярск с рабочим визитом.

Анализ оперативной обстановки в г. Сосновоборске на 5 апреля 2025 года
Анализ оперативной обстановки на территории Красноярского края по состоянию на 05.04.2025 По состоянию на 08:00 05.04.2025 года 83 ПСЧ 3 ПСО ФПС ГПС ГУ МЧС России по Красноярскому краю потушили 14 пожаров (АППГ –13).

Памятка
Правила поведения при сильном ветре Следует знать и выполнять общие меры безопасного поведения во время сильного ветра: Находясь в доме или в квартире: - закройте все форточки и окна,
Подтопление 05.04.2025г.
Уважаемые жители Саянского района! В связи с теплой погодой возможно активное снеготаяние.
